抢抓施工黄金期 奋战建设******线
编辑:2026-06-26 17:26:03
近日,由我公司承建的河津市城区地下供水管线改造三标段建设项目,正抢抓晴好施工窗口期,科学统筹施工计划,细化现场管控举措,项目建设正有序、稳步提速推进。项目建成投用后,将进一步完善城区市政供水管网体系,*提升区域供水保障能力和民生服务质量。

严把工程质量,规范施工标准

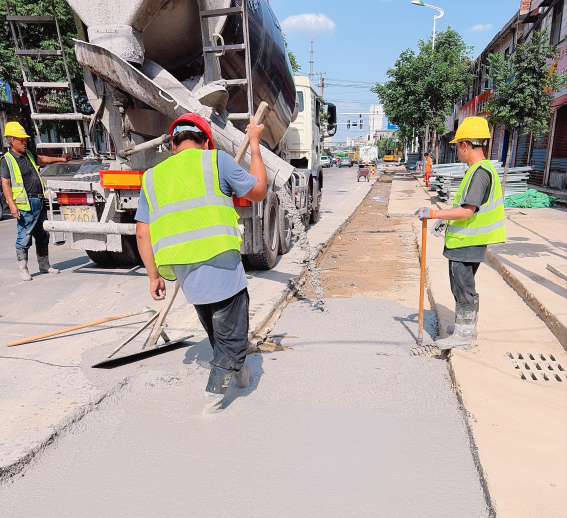

施工现场机械轰鸣,作业有序,施工人员严格按照设计规范及市政工程施工标准,有序开展原有路面破除,沟槽开挖、三七灰土垫层、砂垫层、砂层回填、PE管道热熔敷设、素土分层回填夯实、水压试验、隐蔽工程验收等各项工序。项目现场严格落实安全生产管理制度,常态化开展安全隐患排查、施工技术交底和现场质量巡检,对管材质量、焊接工艺、回填压实度、管网坡度、试压参数等关键环节全程严控把关,确保每一道工序合规达标、每一处工程质量安全可控。
攻坚破解难题,施工稳步向前
沟槽开挖施工阶段,城区地下老旧管道错综复杂,多处出现新旧管道交叉重叠情况,极大增加了开挖作业难度与施工安全风险。面对现场突发难题,项目部******时间实地踏勘研判,主动与甲方、监理、设计单位多方积极沟通,因地制宜调整施工工艺与开挖路线,在保护既有管道完好无损的前提下,*破解施工堵点,全力保障工程连续施工、进度稳步向前。截至2026年6月5日,泰兴路K0+000-K0+130段路面恢复工作全部完成,华兴路全段水稳结构层顺利恢复。
紧盯工期节点,抓实精细管理
为全力保障项目建设进度,项目部科学优化施工排班,合理调配人力、机械、物料资源,紧盯时间节点,倒排工期、挂图作战,在严守安全底线、严把质量关口的前提下,全力加快管网铺设进度。同时,积极配合监理单位、建设单位做好全过程监督验收工作,规范完善隐蔽工程记录、试验检测资料、工序验收台账,实现工程建设规范化、标准化、精细化管理。
下一步,项目部将牢牢抢抓施工黄金窗口期,持续细化施工方案、严抓现场管控、优化施工工序,高标准、*率推进剩余工程建设。全体人员紧盯目标、加压奋进,全力推动项目早日全线竣工投用,不断完善城区供水配套,夯实民生供水保障根基,为城市高质量发展、群众安全稳定用水保驾护航。
(河津城区地下供水管线改造三标段项目部 王燕琴)
